Theo Bao Cong ly – Doc bai goc
Dù đối mặt với địa chất phức tạp, thời tiết bất lợi và khó khăn về nguồn vật liệu, hai dự án Thủy điện tích năng Bác Ái và Nhà máy Thủy điện Trị An mở rộng đang được đẩy nhanh thi công. Trong đó, dự án Trị An mở rộng đặt mục tiêu phát điện 2 tổ máy trong năm 2027.
Tại các dự án nguồn điện lớn ở khu vực phía Nam, những khó khăn về điều kiện thi công đang đặt ra yêu cầu phải liên tục điều chỉnh phương án tổ chức công trường, huy động nhân lực, thiết bị và bảo đảm nguồn vật liệu để giữ các mốc tiến độ.

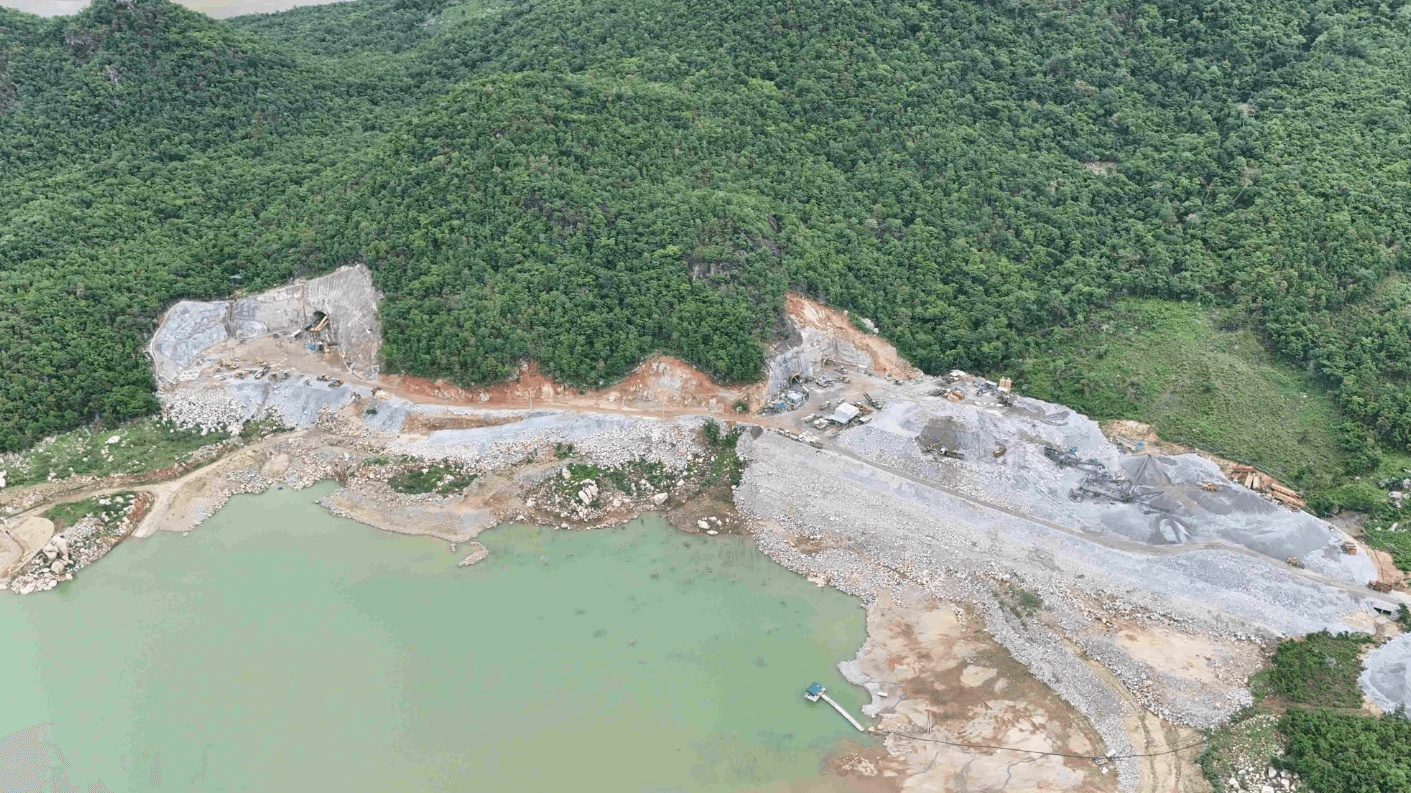

Tại Dự án Nhà máy Thủy điện tích năng Bác Ái, xã Bác Ái Tây, tỉnh Khánh Hòa, một trong những thách thức lớn hiện nay nằm ở điều kiện địa chất tại hạng mục hầm thi công – vận hành VH3A.
Trong giai đoạn đầu, điều kiện địa chất thuận lợi giúp tốc độ đào hầm vượt khoảng 40% mức trung bình. Tuy nhiên, từ giữa tháng 3/2026, quá trình thi công gặp vùng địa chất đứt gãy bậc IV, buộc nhà thầu phải thay đổi biện pháp thi công để bảo đảm an toàn và ổn định công trình.
Tại khu vực địa chất yếu, việc đào hầm được thực hiện từng mét, song song với gia cố bằng hệ thống khung thép chống đỡ và phun bê tông ổn định vòm hầm, phòng nguy cơ sụt lún. Vì vậy, tốc độ đào giảm từ khoảng 4,5-5m/ngày xuống còn khoảng 1m/ngày.
Trước tình hình này, liên danh nhà thầu tổ chức lại các mũi thi công, điều phối nhân lực và thiết bị theo từng hạng mục. Cốt thép, cốp pha, các chi tiết đặt sẵn và một số cấu kiện đúc sẵn cũng được tổ chức gia công ngay tại công trường nhằm chủ động tiến độ và giảm thời gian chờ vật tư.
Nhờ triển khai đồng thời các giải pháp, tiến độ hạng mục VH3A trong những tháng gặp điều kiện địa chất bất lợi vẫn được duy trì. Một số hạng mục, gồm hầm thi công – vận hành và cấp gió đoạn 1, hầm thi công, đã hoàn thành kế hoạch năm 2026.

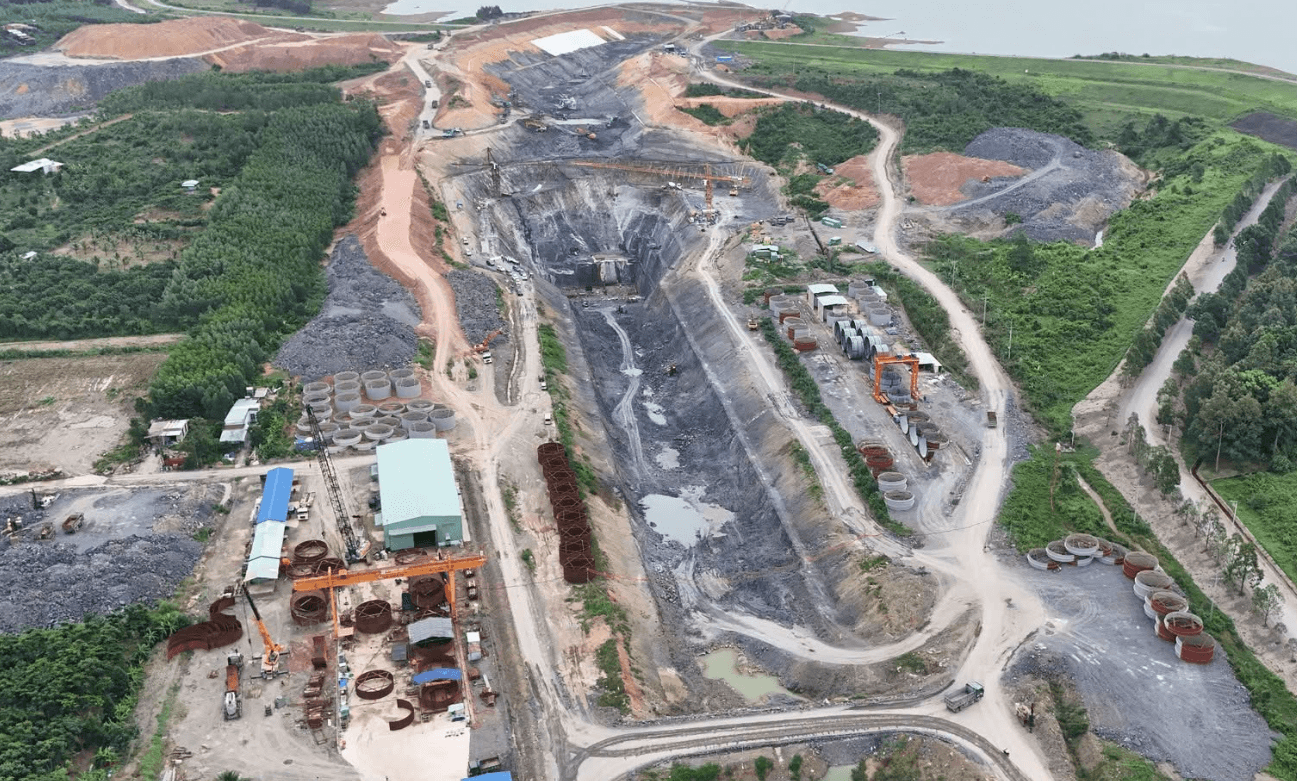

Tại Đồng Nai, Dự án Nhà máy Thủy điện Trị An mở rộng đang chuyển sang giai đoạn thi công đồng bộ các hạng mục chính và chế tạo thiết bị.
Khác với Bác Ái, Trị An mở rộng được xây dựng theo phương án nhà máy hở nên hoạt động thi công chịu tác động trực tiếp của thời tiết. Những đợt mưa lớn kéo dài trong thời gian qua đã ảnh hưởng đáng kể đến công tác đào, đắp đất đá.
Để bù tiến độ, liên danh nhà thầu triển khai nhiều mũi, nhiều ca thi công và điều chỉnh kế hoạch theo diễn biến thời tiết. Riêng trong tháng 7/2026, nhiều hạng mục đã vượt kế hoạch tháng. Công tác thi công bê tông bản đáy hạng mục nhà máy đạt 125% kế hoạch.
Bên cạnh thời tiết, nguồn vật liệu xây dựng cũng là một trong những khó khăn đáng chú ý của dự án. Nguồn cát, đá và phụ gia đáp ứng yêu cầu kỹ thuật hạn chế, trong khi khoảng cách vận chuyển lớn và giá vật liệu tăng.
Mỏ đá đáp ứng yêu cầu kỹ thuật gần công trường nhất cách khoảng 50km nhưng chỉ có khả năng cung cấp khoảng 40% khối lượng cần thiết. Nguồn cát đạt tiêu chuẩn kỹ thuật cũng gặp khó khăn.
Sau khi triển khai các giải pháp tháo gỡ, đến đầu tháng 8/2026, nguồn cung cát cho công trường cơ bản được bảo đảm ổn định, với hơn 8.500m³ đã được vận chuyển về dự án.
Một nút thắt khác cũng được tháo gỡ khi đến tháng 8/2026, toàn bộ mặt bằng dự án đã được bàn giao. Đây là điều kiện để chủ đầu tư và các nhà thầu đẩy nhanh thi công trên toàn công trường, trong đó có hạng mục cầu Hiếu Liêm.
Tại cầu Hiếu Liêm, phần đường dẫn phía Nhà máy Thủy điện Trị An đã hoàn thành. Ở phía kết nối với đường tỉnh ĐT768, các đơn vị đang tập trung san nền, đắp đất và lu nền đường dẫn lên cầu, hướng tới đưa công trình vào phục vụ đi lại.
Theo kế hoạch, giai đoạn hiện nay có ý nghĩa quyết định đối với tiến độ tổng thể của Dự án Nhà máy Thủy điện Trị An mở rộng. Liên danh 6 nhà thầu đang tập trung nguồn lực, tổ chức thi công đồng bộ, với mục tiêu phát điện cả 2 tổ máy trong năm 2027.
Việc tháo gỡ các điểm nghẽn về địa chất, mặt bằng, vật liệu và tổ chức thi công tại Bác Ái và Trị An mở rộng là cơ sở để hai dự án tiếp tục bám các mốc tiến độ, từng bước bổ sung nguồn điện cho hệ thống điện quốc gia.
